Delibera ARERA 385/2025 e 564/2025: obblighi CCI e scadenze per gli impianti fotovoltaici

L’Autorità di Regolazione per Energia Reti e Ambiente (ARERA) ha emanato il 5 agosto 2025 la Delibera 385/2025/R/eel, successivamente modificata dalla Delibera 564/2025/R/eel del 23 dicembre 2025, introducendo nuove disposizioni per gli impianti di generazione distribuita, in particolare per il fotovoltaico.

Le novità riguardano gli impianti fotovoltaici ed eolici di potenza pari o superiore a 100 kW connessi in media tensione (MT), sia nuovi sia già esistenti, e prevedono l’adozione del Controllore Centrale di Impianto (CCI) con funzionalità PF2.

La Delibera 564/2025 ha confermato gli obblighi tecnici previsti dalla precedente normativa, prorogando le scadenze per l’adeguamento degli impianti esistenti fino al 2028, in funzione della potenza.

Il carattere di urgenza della Delibera dell’ARERA

L’esigenza di aggiornare la normativa nasce dalla forte crescita del numero e della potenza degli impianti alimentati da fonti rinnovabili non programmabili.

Nei periodi di elevata produzione fotovoltaica e basso consumo elettrico possono verificarsi condizioni di squilibrio tra generazione e domanda, rendendo necessari interventi di modulazione della potenza immessa in rete.

Nei periodi di elevata produzione fotovoltaica e basso consumo elettrico possono verificarsi condizioni di squilibrio tra generazione e domanda, rendendo necessari interventi di modulazione della potenza immessa in rete.

Per rispondere a queste esigenze, Terna ha aggiornato l’Allegato A.72 del Codice di Rete introducendo nuove modalità di controllo della generazione distribuita.

Già con la Delibera 540/2021/R/eel, ARERA aveva previsto l’impiego del CCI per gli impianti di produzione di potenza pari o superiore a 1 MW, con specifici requisiti di osservabilità.

Per gli impianti soggetti ai precedenti obblighi che non hanno ancora completato l’installazione del CCI, la Delibera 564/2025 ha prorogato al 31 ottobre 2026 il termine di regolarizzazione previsto dall’articolo 3 della Delibera 385/2025.

Il mancato rispetto degli obblighi può comportare la sospensione delle partite economiche riconosciute dal GSE, secondo le condizioni previste dalla regolazione applicabile.

Cos’è il CCI e quali sono le sue funzionalità

Il Controllore Centrale di Impianto (CCI) è un dispositivo che permette di monitorare e gestire gli impianti di produzione elettrica, assicurando lo scambio di informazioni e comandi con il distributore di rete (DSO).

Le principali funzionalità comprendono:

  • Osservabilità dell’impianto: acquisizione e trasmissione dei dati di produzione e delle grandezze elettriche rilevanti.
  • Regolazione e limitazione della potenza: gestione della potenza attiva attraverso la funzionalità PF2.
  • Funzionalità avanzate: integrazione con sistemi di gestione energetica e ulteriori servizi di regolazione, ove previsti.

Funzionalità PF2: limitazione della potenza attiva

La PF2, denominata “Limitazione della potenza attiva su comando esterno del DSO”, permette al CCI di ricevere e attuare comandi di riduzione della potenza attiva dell’impianto.

La limitazione può arrivare, quando richiesto, fino all’azzeramento della produzione, compatibilmente con le caratteristiche tecniche delle unità di generazione.

Questa funzionalità consente al distributore di intervenire sulla generazione distribuita in risposta alle esigenze di sicurezza della rete elettrica.

Le modifiche introdotte dalla Delibera ARERA 385/2025

La Delibera 385/2025/R/eel ha esteso l’obbligo di installazione del CCI e di attivazione della funzionalità PF2 agli impianti fotovoltaici ed eolici con potenza nominale pari o superiore a 100 kW connessi in media tensione.

L’obbligo riguarda sia gli impianti nuovi sia quelli esistenti, secondo le condizioni e le tempistiche previste dalla normativa.

Le prescrizioni tecniche fanno riferimento alla Norma CEI 0-16, in particolare agli Allegati O e T, e alle disposizioni dell’Allegato A.72 del Codice di Rete di Terna.

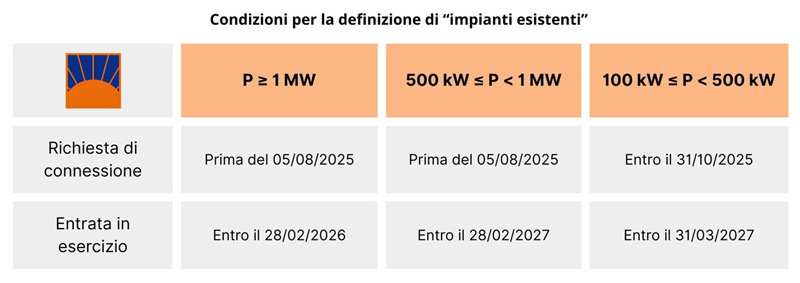

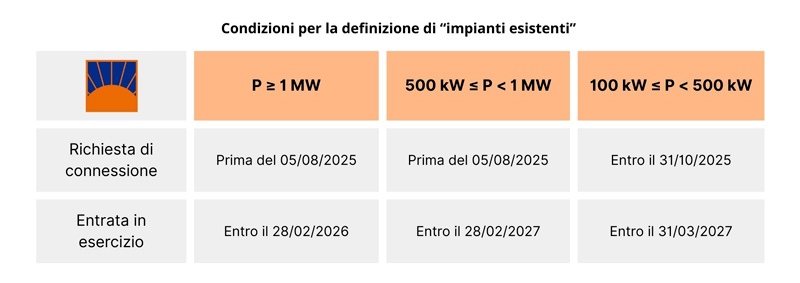

Adeguamento degli impianti esistenti: le nuove scadenze

La Delibera 564/2025/R/eel ha prorogato i termini di adeguamento inizialmente previsti dalla Delibera 385/2025.

Potenza nominale dell’impianto Termine di adeguamento
Pari o superiore a 1 MW 31 dicembre 2026
Da 500 kW a meno di 1 MW 31 dicembre 2027
Da 100 kW a meno di 500 kW 31 marzo 2028

Le scadenze si riferiscono agli impianti esistenti interessati dagli obblighi di adeguamento del CCI e della funzionalità PF2.

Impianti fotovoltaici nuovi

Per i nuovi impianti fotovoltaici ed eolici interessati dalla normativa, il CCI e la funzionalità PF2 devono essere operativi fin dall’entrata in esercizio, secondo le disposizioni applicabili.

La distinzione tra impianti nuovi ed esistenti deve essere effettuata sulla base delle definizioni previste dalla Delibera 385/2025/R/eel e successive modifiche.

Norma CEI 0-16: le semplificazioni per gli impianti fotovoltaici

La Variante 5 della Norma CEI 0-16, entrata in vigore il 1° novembre 2025, ha introdotto aggiornamenti tecnici per l’applicazione degli obblighi previsti dalla Delibera ARERA 385/2025.

Per gli impianti di potenza compresa tra 100 kW e meno di 500 kW, sono previste alcune semplificazioni relative alle misure elettriche e all’implementazione del CCI.

Inoltre, per gli impianti più datati, dotati di inverter non direttamente controllabili, la limitazione della potenza può essere realizzata anche attraverso lo spegnimento progressivo delle unità di generazione, senza rendere necessariamente obbligatoria la sostituzione degli inverter.

Per maggiori dettagli tecnici: CEI 0-16 Variante 5: novità per CCI.

Contributi economici per l’adeguamento del CCI

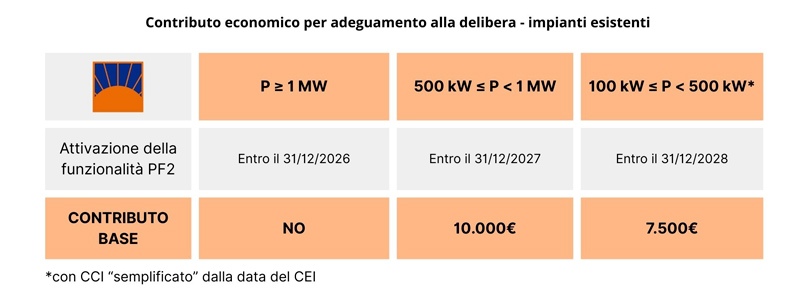

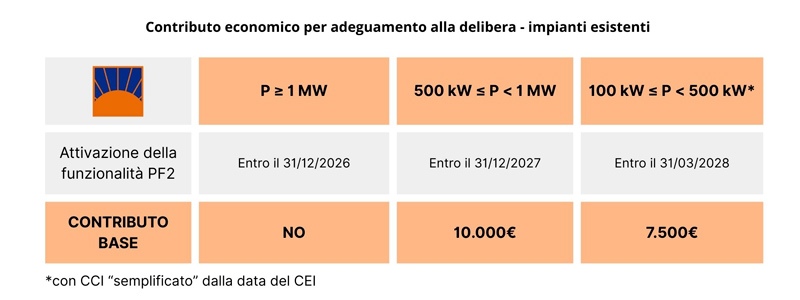

Per gli impianti esistenti con potenza inferiore a 1 MW, che rispettano i requisiti previsti dalla normativa, è riconosciuto un contributo forfetario per l’adeguamento del CCI e l’attivazione della funzionalità PF2.

L’importo riconosciuto dipende dalla classe di potenza dell’impianto e dalla data di invio della comunicazione di avvenuto adeguamento al distributore.

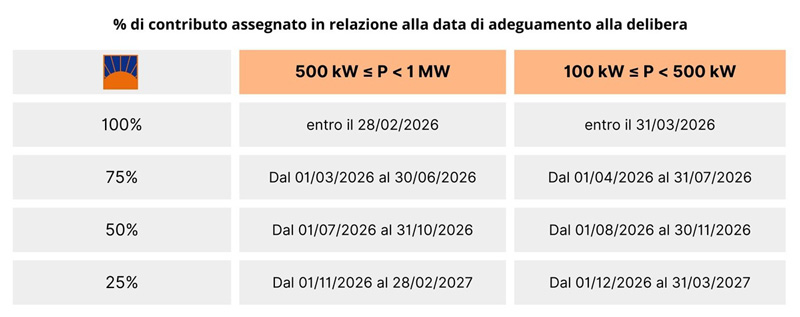

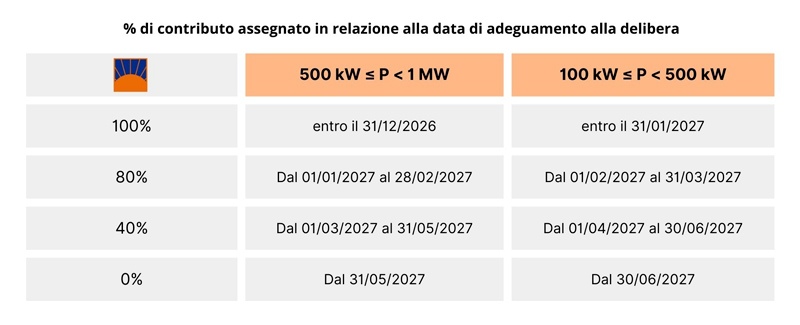

La Delibera 564/2025 ha modificato anche le tempistiche per il riconoscimento dei contributi, prevedendo una progressiva riduzione degli importi in caso di comunicazione successiva ai termini stabiliti.

È quindi importante distinguere tra scadenza obbligatoria dell’adeguamento e termini per beneficiare del contributo economico.

Cosa succede in caso di mancato adeguamento

Il mancato rispetto degli obblighi previsti dalle Delibere ARERA può comportare conseguenze economiche per il produttore.

In particolare, nei casi previsti dalla normativa, il GSE può sospendere l’erogazione di incentivi e altre partite economiche legate all’energia prodotta o immessa in rete.

Per installatori, progettisti ed EPC è quindi importante verificare tempestivamente la conformità degli impianti, pianificando gli interventi necessari entro le scadenze applicabili.

Il supporto di VP Solar per l’adeguamento degli impianti

VP Solar supporta installatori, progettisti, EPC ed ESCo nell’adeguamento degli impianti fotovoltaici alle Delibere ARERA 385/2025 e 564/2025.

Attraverso il proprio team tecnico e di ingegneria, offre supporto per:

  • Analisi delle caratteristiche e dello stato dell’impianto.
  • Individuazione della soluzione CCI più idonea.
  • Fornitura del dispositivo CCI e degli accessori necessari.
  • Commissioning e configurazione delle funzionalità obbligatorie.
  • Supporto alla comunicazione di avvenuto adeguamento al distributore.
  • Assistenza nella richiesta dei contributi previsti, per gli impianti che ne hanno diritto.

Scopri le soluzioni CCI e i servizi VP Solar per l’adeguamento degli impianti fotovoltaici.

Fonti normative

Articolo aggiornato l’11 novembre 2026 sulla base delle disposizioni ARERA e delle relative modifiche normative.
